Được sự đồng ý của Bộ GTVT, Ban QLDA Đường sẽ tổ chức buổi Lễ mở bạt đoàn tàu và mở cửa tham quan nhà ga La Khê vào hồi 7h00’ ngày 20/5/2017. Nhà ga La Khê sẽ được mở cửa để đón người dân đến tham quan, tìm hiểu về Dự án từ 9h00’ ngày 20/5/2017 đến hết ngày 20/06/2017 (1 tháng).

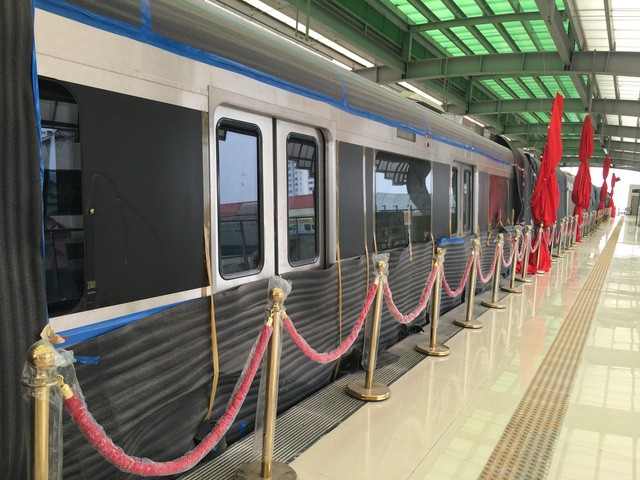

Đoàn tàu Cát Linh - Hà Đông đầu tiên đang được đặt tại ga trên cao La Khê
Theo đó, chủ đầu tư sẽ mở cửa miễn phí vào thứ 3, thứ 4, thứ 6 và thứ 7. Các ngày còn lại tiến hành dọn dẹp, vệ sinh.
Thời gian tham quan các ngày trong tuần (thứ 3, thứ 4 và thứ 6): Buổi sáng từ 9h00’ đến 11h00’; buổi chiều từ 14h00’ đến 16h00’; ngày thứ 7: từ 09h00’ đến 15h00’.
Theo Ban QLDA Đường sắt, đến nay công tác hoàn thiện kiến trúc nhà ga La Khê thuộc Dự án đường sắt đô thị Hà Nội, tuyến Cát Linh - Hà Đông đã cơ bản hoàn thành hiện trường xây dựng, còn 2 lối lên xuống nhà ga đang tiếp tục được hoàn thiện và đang chuẩn bị triển khai lắp đặt thiết bị, đủ điều kiện để đón người dân đến tham quan, tìm hiểu về Dự án.
Để đẩy nhanh tiến độ Dự án, Bộ Giao thông vận tải đã yêu cầu Ban QLDA đường sắ và Tổng thầu khẩn trương thực hiện Dự án với các mốc tiến độ cụ thể như sau: cơ bản hoàn thành xây dựng cơ bản (gồm cơ sở hạ tầng như hoàn thiện nhà ga, công trình kiến trúc khu Depot, đường ray) ngày 31/12/2016; hoàn thiện toàn bộ phần xây lắp trang trí kiến trúc bao gồm cả khu Depot trước ngày 31/3/2017; bắt đầu lắp đặt thiết bị ngày 15/3/2017; hoàn thành lắp đặt thiết bị ngày 31/7/2017; đóng điện toàn tuyến ngày 1/9/2017; Bắt đầu vận hành chạy thử (bao gồm căn chỉnh tổng hợp, vận hành thử không tải, vận hành thử chở khách mô phỏng) ngày 1/10/2017.
Dự án Đường sắt đô thị Hà Nội, tuyến Cát Linh - Hà Đông được Bộ GTVT phê duyệt vào tháng 10/2008 và phê duyệt điều chỉnh vào tháng 2/2016 với tổng mức đầu tư 18.001 tỷ đồng, tiến độ hoàn thành đưa vào khai thác thương mại trong năm 2016.
Thời gian vận hành thử tuyến đường sắt này là 3~6 tháng, tùy thuộc vào kết quả chạy thử để tiến hành đưa vào khai thác thương mại.
Vào ngày 19/2, đoàn tàu đầu tiên của Dự án đường sắt đô thị Hà Nội, tuyến Cát Linh - Hà Đông đã về Việt Nam và đã được cẩu lắp đoàn tàu đầu tiên lên ray chính tuyến trên cầu cạn tại vị trí từ trụ JR02 đến JR06, khu vực ga La Khê, nằm trên đường Quang Trung - Hà Đông (giáp ngã tư Quang Trung - Lê Trọng Tấn.
