Huy động hơn 800 nhân lực có tay nghề để dựng cột, kéo dây Dự án mạch 3 Quảng Trạch - Phố Nối

0:00 / 0:00
0:00
EVNNPT đã huy động hơn 800 kỹ sư, công nhân có tay nghề tham gia dựng cột, kéo dây dự án với quyết tâm hoàn thành đóng điện công trình trọng điểm quốc gia này theo đúng chỉ đạo của Thủ tướng Chính phủ.

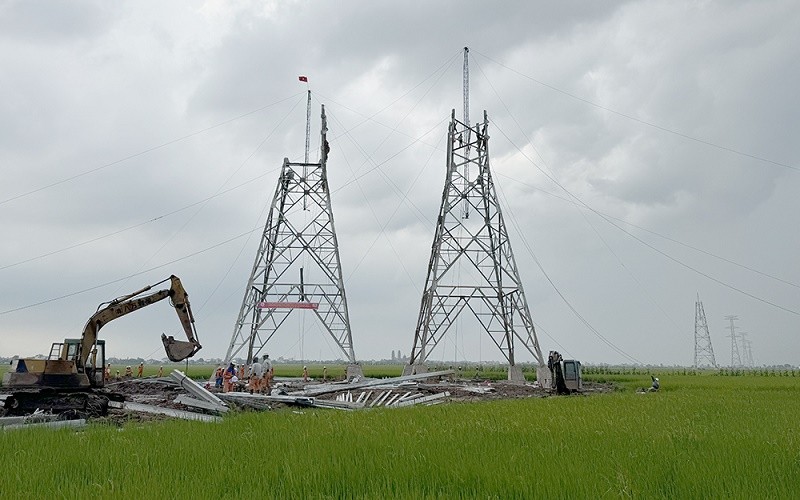

Kỹ sư, công nhân Công ty Truyền tải điện 1 tham gia dựng cột vị trí 17 Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa

Kỹ sư, công nhân Công ty Truyền tải điện 1 tham gia dựng cột vị trí 17 Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa

Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), hiện nay thời tiết đang trong giai đoạn chuyển mùa nên mưa, nắng, giông sét thất thường gây khó khăn cho công tác thi công các Dự án đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối.

Tuy nhiên các Bộ ngành, địa phương, EVN, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang cùng với các nhà thầu nỗ lực, cố gắng khắc phục bất lợi, quyết tâm hoàn thành các dự án theo tiến độ Thủ tướng Chính phủ giao.

Đến nay, đã bàn giao 1.177/1.177 vị trí móng cột (100%), bàn giao hành lang tuyến 478/513 khoảng néo (93%).

Với 35/513 hành lang tuyến khoảng néo chưa bàn giao, thì chỉ có Quảng Bình và Ninh Bình đã hoàn thành bàn giao hành lang tuyến.

7 tỉnh chưa hoàn thành bàn giao hành lang tuyến là Hà Tĩnh (còn 9/113 khoảng néo), Nghệ An (còn 3/87), Thanh Hóa (còn 1/137), Nam Định (còn 7/54), Thái Bình (còn 5/46), Hải Dương (còn 1/28) và Hưng Yên (còn 9/26).

Về cung cấp cột thép, hiện các nhà thầu đã bàn giao 667/1.177 vị trí cột. Để đẩy nhanh tiến độ sản xuất, bàn giao các cột thép còn lại, Chủ đầu tư đã có nhiều giải pháp và quyết liệt điều hành, đôn đốc các nhà thầu.

Cụ thể là đôn đốc nhà thầu nhập đủ nguyên liệu đầu vào, lắp đặt thêm và tối ưu hóa dây chuyền sản xuất, tăng cường nhân lực và thực hiện gia công “3 ca 4 kíp, 24/7”. Đối với các nhà thầu phát hiện chậm tiến độ, EVN/EVNNPT và các Ban quản lý dự án yêu cầu nhà thầu bổ sung thêm các nhà thầu phụ có năng lực để đẩy nhanh tiến độ.

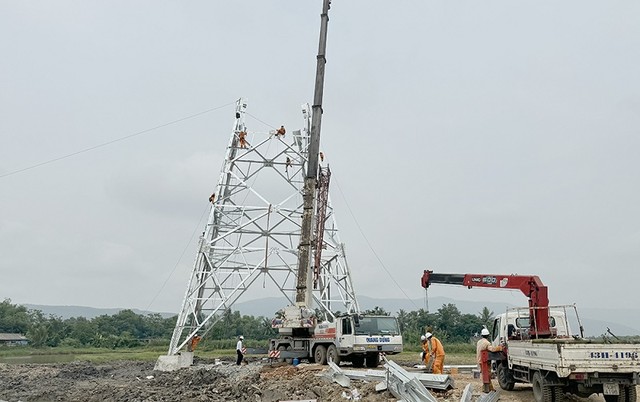

Kỹ sư, công nhân Công ty Truyền tải điện 2 tham gia dựng cột vị trí 135 Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa

Kỹ sư, công nhân Công ty Truyền tải điện 2 tham gia dựng cột vị trí 135 Dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa

Chủ đầu tư cũng đã điều chuyển các loại cột khác nhau giữa các gói thầu xây lắp để đồng bộ giữa việc cấp cột cho các vị trí móng đã hoàn thành nhằm hạn chế tối đa việc móng chờ cột và ngược lại; đẩy nhanh tiến độ nghiệm thu, thanh toán cho các nhà thầu để nhà thầu có kinh phí tiếp tục mua sắm vật tư và gia công chế tạo, sản xuất cột thép.

Đối với các nhà thầu quá tải, chậm tiến độ, giải pháp là bổ sung thêm các nhà thầu phụ có năng lực để đẩy nhanh tiến độ sản xuất và cung cấp cột. Đối với các gói cột thép nhập khẩu, đã làm việc với đối tác sản xuất để tăng cường sản xuất thì đẩy nhanh tiến độ sản xuất và giao hàng xong trước ngày 30/5/2024.

Trong công tác thi công, hiện đã hoàn thành đúc móng 1.162/1.177 vị trí, đang thi công 15/1.177 vị trí. Hoàn thành lắp dựng 398/1.177 vị trí cột, đang lắp dựng 222/1.177 vị trí cột. Hoàn thành kéo dây 10/513 khoảng néo, đang thực hiện kéo dây 7/513 khoảng néo.

Trong đó, Dự án Đường dây 500 kV NMNĐ Nam Định I - Thanh Hóa đã hoàn thành đúc móng toàn bộ 180/180 vị trí. Hoàn thành lắp dựng 141/180 vị trí cột, đang lắp dựng 33/180 vị trí cột. Hoàn thành kéo dây 4/74 khoảng néo, đang thực hiện kéo dây 5/74 khoảng néo.

Tại Dự án Đường dây 500 kV NMNĐ Nam Định I - Phố Nối đã hoàn thành đúc móng được 329/334 vị trí, đang thi công 5/334 vị trí. Hoàn thành lắp dựng 113/334 vị trí cột, đang lắp dựng 64/334 vị trí cột.

Tại Dự án Đường dây 500 kV Quỳnh Lưu - Thanh Hóa cũng đã hoàn thành đúc móng được 198/200 vị trí, đang thi công 2/200 vị trí. Hoàn thành lắp dựng 28/200 vị trí cột, đang lắp dựng 55/200 vị trí cột.

Còn tại Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu cũng đã hoàn thành đúc móng được 455/463 vị trí, đang thi công đồng thời 8/463 vị trí. Hoàn thành lắp dựng 116/463 vị trí cột, đang lắp dựng 70/463 vị trí cột. Hoàn thành kéo dây 6/197 khoảng néo, đang thực hiện kéo dây 2/197 khoảng néo.

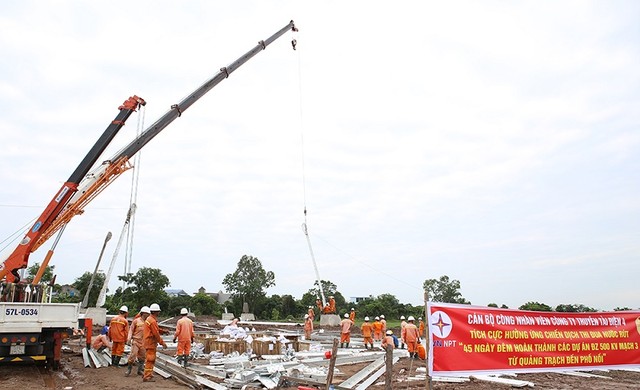

Kỹ sư, công nhân Công ty Truyền tải điện 4 tham gia dựng cột vị trí 190A Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối

Kỹ sư, công nhân Công ty Truyền tải điện 4 tham gia dựng cột vị trí 190A Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối

Theo EVN, để hoàn thành đóng điện dự án theo tiến độ được Thủ tướng Chính phủ giao, EVN/EVNNPT đang quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột, lắp dựng cột, rải căng dây theo tiến độ cam kết.

Đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, dây dẫn, sứ, phụ kiện, cáp quang…) khẩn trương hoàn thành chế tạo và vận chuyển đến công trường để lắp dựng.

Dự kiến kế hoạch triển khai tiếp theo của cả 4 dự án hiện nay là hoàn thành đúc móng vào ngày 23/5/2024 (riêng Dự án Nam Định I - Thanh Hóa đã hoàn thành đúc móng ngày 16/5/2024); hoàn thành dựng cột vào ngày 15/06/2024; hoàn thành công tác lắp đặt cách điện, phụ kiện và kéo dây ngày 20/06/2024 và thực hiện thí nghiệm, nghiệm thu, đóng điện từ ngày 20-30/06/2024.

Để đảm bảo tiến độ Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối hoàn thành vào trong tháng 6/2024, EVNNPT đã huy động nhân lực có tay nghề từ các công ty truyền tải điện trên khắp cả nước để tham gia dựng cột, kéo dây.

Tại các gói thầu dựng cột, kéo dây Dự án đường dây 500kV mạch 3, EVNNPT đã huy động thêm 800 công nhân có tay nghề từ các công ty truyền tải điện trên cả 3 miền để hỗ trợ đẩy nhanh tiến độ thi công, đưa dự án về đích theo đúng cam kết.

Công ty Truyền tải điện 4, đơn vị quản lý vận hành lưới điện truyền tải khu vực miền Nam đã “tiếp sức” cho dự án khi đã huy động 150 kỹ sư công nhân có tay nghề để tham gia dựng cột kéo dây. Công ty Truyền tải điện 3, đơn vị quản lý vận hành lưới điện truyền tải khu vực Nam miền Trung và Tây Nguyên cũng tăng cường 150 kỹ sư, công nhân từ các truyền tải điện để tham gia dựng cột, kéo dây dự án. Công ty Truyền tải điện 2 tăng cường 120 nhân lực. Công ty Truyền tải điện 1 tăng cường gần 400 kỹ sư, công nhân lành nghề để thi công tham gia dựng cột, kéo dây.

Ông Nguyễn Bá Dũng, Phó giám đốc Truyền tải điện Quảng Ngãi thuộc Công ty Truyền tải Điện 2 cho biết, ngay sau khi có yêu cầu của EVNNPT, Quốc gia, Công ty Truyền tải điện 2 đã tăng cường khoảng 120 kỹ sư và công nhân lành nghề, thành lập 5 tổ thi công dựng cột, kéo dây để hỗ trợ các nhà thầu xây lắp.

Ông Huỳnh Quang Thịnh, Trưởng phòng Kỹ thuật, Công ty Truyền tải điện 3 cho biết, đối với mỗi vị trí được giao dựng cột, trong điều kiện thời tiết thuận lợi, chúng tôi sẽ triển khai thi công từ 15 đến 20 ngày thì hoàn thành một vị trí cột với khối lượng lắp dựng cột khoảng trên 100 tấn. Mỗi kỹ sư, công nhân tham gia Dự án đều đặt quyết tâm cao nhất hoàn thành đồng bộ công tác dựng cột với các đơn vị khác.

Đề cập đến việc huy động thêm lực lượng, tăng cường hỗ trợ các nhà thầu xây lắp đẩy nhanh tiến độ dựng cột kéo dây, ông Trương Hữu Thành, Phó tổng giám đốc EVNNPT cho biết, EVNNPT đã huy động trong nội bộ khoảng 800 công nhân kỹ thuật biết trèo cao, biết dựng trụ. Cùng với đó, thực hiện chỉ đạo của Thủ tướng Chính phủ, EVNNPT đã liên hệ với các đơn vị bạn như các Tổng công ty Điện lực, Tổng công ty Điện lực Dầu khí, Tập đoàn Vietel và Tập đoàn VNPT để sẵn sàng huy động một lực lượng rất lớn cùng tham gia hỗ trợ thi công các gói thầu dựng cột, kéo dây.
