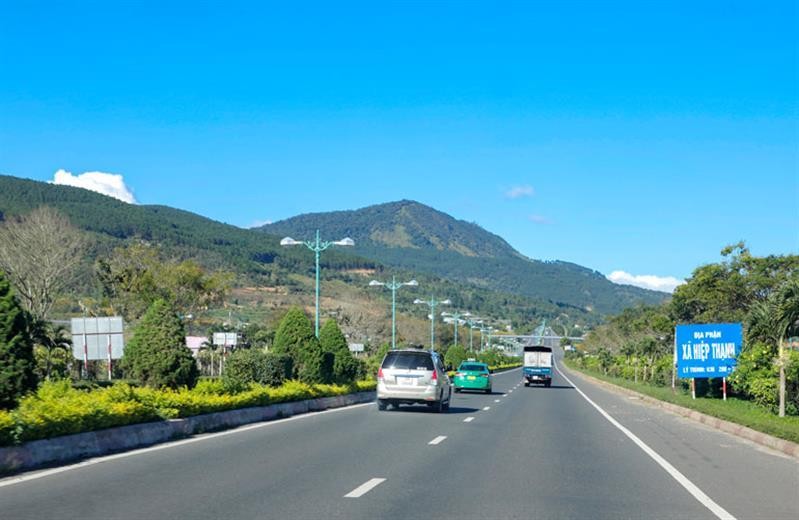

Một đoạn cao tốc Liên Khương - Prenn.
Văn phòng Chính phủ vừa có công văn số 2135/VPCP – CN truyền đạt ý kiến chỉ đạo của Phó thủ tướng Lê Văn Thành về Báo cáo nghiên cứu tiền khả thi Dự án đường bộ cao tốc Bảo Lộc - Liên Khương theo phương thức PPP.
Cụ thể, Phó thủ tướng giao Bộ Kế hoạch và Đầu tư nghiên cứu, đề xuất Thủ tướng thành lập Hội đồng thẩm định liên ngành để thẩm định Báo cáo nghiên cứu tiền khả thi Dự án xây dựng đường bộ cao tốc Bảo Lộc - Liên Khương theo phương thức PPP.
Bộ Kế hoạch và đầu tư cũng được giao chủ trì thẩm định nguồn vốn và khả năng cân đối vốn đối với phần vốn ngân sách trung ương theo quy định của pháp luật về đầu tư theo phương thức PPP, đầu tư công.
Trước đó, UBND tỉnh Lâm Đồng có tờ trình gửi Thủ tướng Chính phủ đề nghị thẩm định Báo cáo nghiên cứu tiền khả thi Dự án Đầu tư xây dựng đường bộ cao tốc Bảo Lộc - Liên Khương theo phương thức PPP.

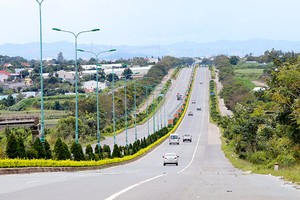

Đây là công trình do liên danh Tập đoàn T&T và Công ty cổ phần Đầu tư Tập đoàn Phương Trang là đơn vị đề xuất dự án với tổng chiều dài tuyến là 73,64 km. Dự án có điểm đầu tại Km 126+360, giao với đường Nguyễn Văn Cừ, TP. Bảo Lộc, tỉnh Lâm Đồng (điểm cuối của Dự án cao tốc Tân Phú – Bảo Lộc); điểm cuối tại Km 200, giao với đường cao tốc Liên Khương – Prenn tại Km 208+650, xã Hiệp Thạnh, huyện Đức Trọng, tỉnh Lâm Đồng.
Theo quy hoạch, Dự án được thiết kế theo tiêu chuẩn đường cao tốc 4 làn xe, nền đường rộng 24,75m, tốc độ khai thác 100 km/h, có làn dừng khẩn cấp. Tuy nhiên, UBND tỉnh Lâm Đồng đề xuất phân kỳ đầu tư theo 2 giai đoạn, trong đó giai đoạn 1 (2022 – 2025) sẽ xây dựng theo quy mô 4 làn xe, chiều rộng nền đường 17 m, tốc độ khai thác 80 km/h; khoảng 8 km bố trí một vị trí dừng xe khẩn cấp rộng 24,75 m; giai đoạn 2 (sau năm 2030) sẽ đầu tư xây dựng theo quy mô hoàn chỉnh cùng hệ thống đường song hành đồng bộ.
Tổng mức đầu tư Dự án giai đoạn 1 là 12.532 tỷ đồng; tổng mức đầu tư sơ bộ giai đoạn 2 là 5.420 tỷ đồng. Trong giai đoạn 1, vốn Nhà nước tham gia vào Dự án khoảng 4.000 tỷ đồng, nhà đầu tư huy động 8,532 tỷ đồng (chiếm 68,1% tổng mức đầu tư giai đoạn 1). Nguồn vốn đầu tư giai đoạn 2 sẽ do nhà đầu tư huy động toàn bộ.
Với mức thu phí khởi điểm là 1.700 đồng/xe tiêu chuẩn/km, giai đoạn 1 dự kiến hoàn vốn trong vòng 17 năm 7 tháng; giai đoạn 2 hoàn vốn trong vòng 10 năm 7 tháng.
Ngoài các cơ chế ưu đãi theo Luật PPP, UBND tỉnh Lâm Đồng kiến nghị Dự án được áp dụng cơ chế đặc thù, ưu đãi đầu tư theo Đề án xây dựng đường bộ cao tốc giai đoạn 2021 – 2025, định hướng đến năm 2030 khi được cấp có thẩm quyền phê duyệt và được chi tiết các nội dung trong bước thực hiện Báo cáo nghiên cứu khả thi.
