EVNNPT đầu tư thêm máy biến áp cho Trạm 500kV Thốt Nốt

0:00 / 0:00
0:00
UBND thành phố Cần Thơ vừa ban hành Quyết định 1358/QĐ-UBND chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án Lắp máy biến áp thứ 2 Trạm biến áp 500 kV Thốt Nốt.

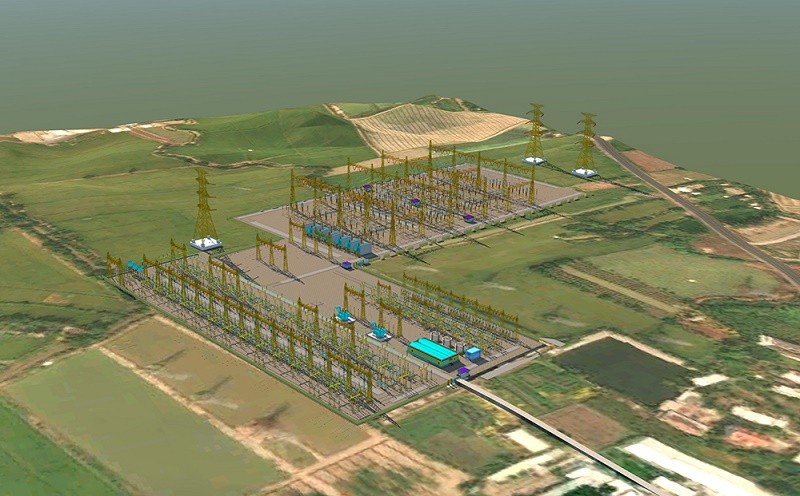

Phối cảnh khu vực lắp đặt máy biến áp thứ 2 Trạm biến áp 500 kV Thốt Nốt

Phối cảnh khu vực lắp đặt máy biến áp thứ 2 Trạm biến áp 500 kV Thốt Nốt

Nhà đầu tư được UBND TP Cần Thơ phê duyệt chấp thuận là Tổng công ty Truyền tải điện Quốc gia (EVNNPT) có trụ sở số 18 Trần Nguyên Hãn, Hoàn Kiếm, Hà Nội.

Dự án có quy mô nâng quy mô công suất Trạm biến áp 500 kV Thốt Nốt lên thành 1.800 MVA.

Vốn đầu tư của dự án là hơn 576 tỷ đồng. Thời hạn hoạt động của dự án là 50 năm, kể từ ngày Nhà đầu tư được cấp Quyết định chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư.

Địa điểm thực hiện dự án là phần đất mở rộng nằm sát hàng rào của Trạm biến áp 500 kV Thốt Nốt hiện hữu, thuộc phường Trung Kiên, quận Thốt Nốt, thành phố Cần Thơ.

Mục tiêu dự án nhằm đảm bảo cung cấp điện cho phụ tải và đáp ứng nhu cầu phát triển kinh tế - xã hội của các tỉnh miền Tây Nam Bộ; giảm tải cho máy biến áp 500/220 kV tại Trạm biến áp 500 kV Ô Môn và các đường dây 220 kV hiện hữu trong khu vực; Giải tỏa công suất các nhà máy nhiệt điện và nhà máy năng lượng tái tạo trong khu vực; góp phần đảm bảo tiêu chí N-1, tăng cường ổn định hệ thống điện, nâng cao độ tin cậy, an toàn cung cấp điện cho hệ thống điện quốc gia.

Dự án sẽ lập thủ tục đất đai, pháp lý xây dựng hoàn thành trong quý IV năm 2024; khởi công công trình trong quý IV năm 2024 và đóng điện vận hành quý IV năm 2025.

Sở Tài nguyên và Môi trường, UBND quận Thốt Nốt hướng dẫn nhà đầu tư thực hiện thủ tục về đất đai, bảo vệ môi trường và các thủ tục liên quan theo đúng quy định. Sở Công Thương, Sở Xây dựng, UBND quận Thốt Nốt hướng dẫn nhà đầu tư thực hiện thủ tục về đầu tư xây dựng, khai thác vận hành dự án theo đúng quy định. Sở Kế hoạch và Đầu tư theo dõi, đôn đốc, giám sát quá trình triển khai dự án, hoạt động của dự án, báo cáo định kỳ cho Ủy ban nhân dân thành phố.

Tổng công ty Truyền tải điện Quốc gia chịu trách nhiệm về các thông tin, số liệu báo cáo tại hồ sơ dự án, hiệu quả đầu tư dự án theo quy định của pháp luật. Liên hệ Sở Tài nguyên và Môi trường, Sở Xây dựng, Sở Công Thương, Cảnh sát Phòng cháy, chữa cháy và cứu nạn, cứu hộ - Công an thành phố Cần Thợ và UBND quận Thốt Nốt để được hướng dẫn các trình tự, thủ tục để triển khai thực hiện dự án theo đúng quy định.

Quá trình triển khai thực hiện dự án phải tuân thủ nghiêm các quy định của pháp luật về đầu tư, xây dựng, đất đai, điện lực, bảo vệ môi trường, an toàn lao động, phòng chống cháy nổ và các quy định khác có liên quan; thực hiện dự án theo đúng mục tiêu, các hạng mục công trình mà Nhà đầu tư đã đề xuất. Phối hợp với Ủy ban nhân dân quận Thốt Nốt lập phương án bồi thường, giải phóng mặt bằng đảm bảo đúng quy định pháp luật; thỏa thuận với người dân bị ảnh hưởng bởi dự án về phương án cấp nước tưới tiêu, bảo đảm cho sản xuất nông nghiệp của người dân trong khu vực.

Xây dựng kế hoạch tiến độ triển khai thực hiện dự án gửi Sở Kế hoạch và Đầu tư theo dõi, đôn đốc, giám sát theo quy định.
