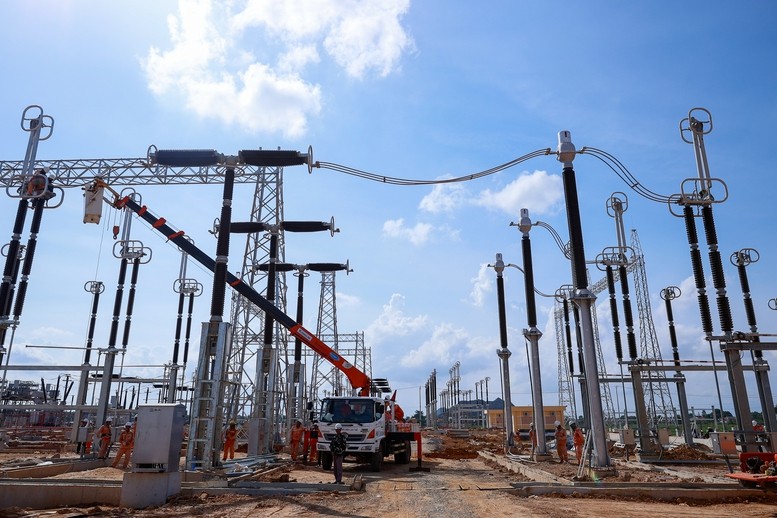

Thi công Trạm biến áp 500 kV Thanh Hóa ở xã Thiệu Phúc, huyện Thiệu Hóa - Ảnh: VGP

Thi công Trạm biến áp 500 kV Thanh Hóa ở xã Thiệu Phúc, huyện Thiệu Hóa - Ảnh: VGP

Đường dây 500 kV mạch 3 tăng tốc về đích

0:00 / 0:00
0:00
Đến nay đã hoàn thành đúc móng toàn bộ 1.177/1.177 vị trí cột; hoàn thành lắp dựng 698/1.177 vị trí cột, đang lắp dựng 400/1.177 vị trí cột; hoàn thành kéo dây 87/513 khoảng néo, đang thực hiện kéo dây 45/513 khoảng néo.

Trước mục tiêu phấn đấu hoàn thành dự án trước 30/6/2024, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) trực tiếp điều hành các công việc thi công trên công trường, chỉ đạo Ban quản lý dự án, tư vấn và các nhà thầu triển khai thực hiện các công việc theo các mốc tiến độ chi tiết đã được các bên thống nhất.

Theo báo cáo của Chủ tịch EVN Đặng Hoàng An, trạm biến áp Thanh Hóa sẽ nghiệm thu vào 25/6, hai trạm biến áp Quảng Trạch và Phố Nối đã xong.

Đến nay hoàn thành đúc móng cho toàn bộ 1.177/1.177 vị trí cột; hoàn thành lắp dựng 698/1.177 vị trí cột, đang lắp dựng 400/1.177 vị trí cột; hoàn thành kéo dây 87/513 khoảng néo, đang thực hiện kéo dây 45/513 khoảng néo.

Về công tác cung cấp cột thép, đến nay đã bàn giao 1.020/1.177 vị trí cột, đạt 87%. Đang bàn giao 157 vị trí cột, dự kiến hoàn thành bàn giao trước ngày 25/6/2024. Tổng khối lượng các cột tương ứng 139.000 tấn thép.

Thi công dựng cột VT22 - Ảnh: VGP
Thi công dựng cột VT22 - Ảnh: VGP

Các vật tư thiết bị khác của các dự án đã cơ bản hoàn thành bàn giao. Một số cách điện, phụ kiện còn lại của Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu đang được EVNNPT và Ban Quản lý dự án đôn đốc nhà thầu khẩn trương vận chuyển, bàn giao đến công trường trước ngày 25/6/2024 để triển khai lắp đặt đồng bộ.

Ông Đặng Hoàng An nhấn mạnh, đúng như Thủ tướng đã chỉ rõ, đây là công trình của toàn dân chứ không phải chỉ riêng ngành điện. Công trình có khối lượng lớn nhưng được làm thần tốc. Các cột cao hơn, nặng lên nhiều so với các dự án khác, nếu nhân lên thì khối lượng tương đương 1.000 km của các dự án khác.

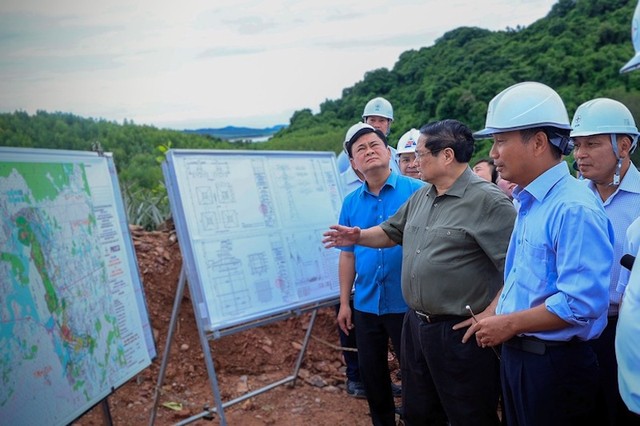

Thủ tướng Chính phủ Phạm Minh Chính đi kiểm tra hiện trường thi công dự án Đường dây tải điện 500 kV mạch 3 - Ảnh: VGP

Thủ tướng Chính phủ Phạm Minh Chính đi kiểm tra hiện trường thi công dự án Đường dây tải điện 500 kV mạch 3 - Ảnh: VGP

Ông lấy ví dụ, dự án Quảng Trạch - Pleiku dài 700 km trước đây phải làm mất 4 năm. Trong khi đó, với dự án này, ngày 25/1/2024, khi Thủ tướng họp tại Thanh Hóa với 9 tỉnh về dự án 500 kV mạch 3 thì vẫn còn chưa giải phóng mặt bằng xong.

"Chính ngành điện cũng chưa bao giờ nghĩ có thể làm được công trình thần tốc thế", ông An nói và khẳng định quyết tâm từ nay đến cuối tháng 6 cơ bản hoàn thành và trong tháng 7 hoàn thành các thủ tục nghiệm thu và khánh thành toàn bộ công trình.

Vui mừng trước khí thế sôi nổi trên công trường, Thủ tướng Phạm Minh Chính yêu cầu hoàn thành công trình Trạm biến áp 500 kV Thanh Hóa vào ngày 28/6 và dự án thành phần Thanh Hóa - Nhà máy nhiệt điện Nam Định 1 trước ngày 30/6/2024.

Thay mặt Chính phủ, Thủ tướng đánh giá cao tiến độ của dự án 500kV mạch 3, tinh thần chủ động, quyết tâm cao nhất, quyết liệt hoàn thành nhiệm vụ được giao của các địa phương và các lực lượng tham gia dự án.

Thủ tướng động viên lực lượng thi công dựng cột VT22 - Ảnh: VGP

Thủ tướng động viên lực lượng thi công dựng cột VT22 - Ảnh: VGP

Thời gian tới, Thủ tướng yêu cầu mở đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc" để phấn đấu cơ bản trong tháng 6 phải xong các công việc dựng cột, kéo dây, thử nghiệm; trong tháng 7 tiến hành kiểm tra, làm thủ tục vận hành kỹ thuật, nghiệm thu, hoàn nguyên môi trường và khánh thành dự án.

Thủ tướng trân trọng biểu dương và cảm ơn đội ngũ 15.000 cán bộ, kỹ sư, công nhân các đơn vị của ngành điện trên khắp mọi miền đất nước đã về hỗ trợ triển khai dự án, lao động hăng say quên mình trong thời tiết nắng gắt của miền Trung; cảm ơn nhân dân đã nhường đất cho dự án; bà con, lực lượng phụ nữ, cựu chiến binh và đặc biệt là đoàn thanh niên đã tiếp sức cho các lực lượng thi công và tham gia các phần việc có thể.

Đồng thời biểu dương EVN và các cơ quan, đơn vị liên quan thời gian qua trong bối cảnh nguồn không tăng còn nhu cầu tăng cao đột biến nhưng vẫn bảo đảm cung ứng điện; nhấn mạnh cần sẵn sàng tâm thế để chuẩn bị làm tiếp các công trình lưới điện trọng điểm tiếp theo.

Tin bài liên quan
