Dự án đường dây 500 kV mạch 3: Cơ bản hoàn thành dựng cột cung đoạn Nhà máy Nhiệt điện Nam Định I - Thanh Hóa

0:00 / 0:00
0:00
Dự án đường dây 500 kV mạch 3 cung đoạn Nhà máy Nhiệt điện (NMNĐ) Nam Định I - Thanh Hóa đã cơ bản hoàn thành công tác dựng cột, đáp ứng được mục tiêu chỉ đạo của Thủ tướng Chính phủ.

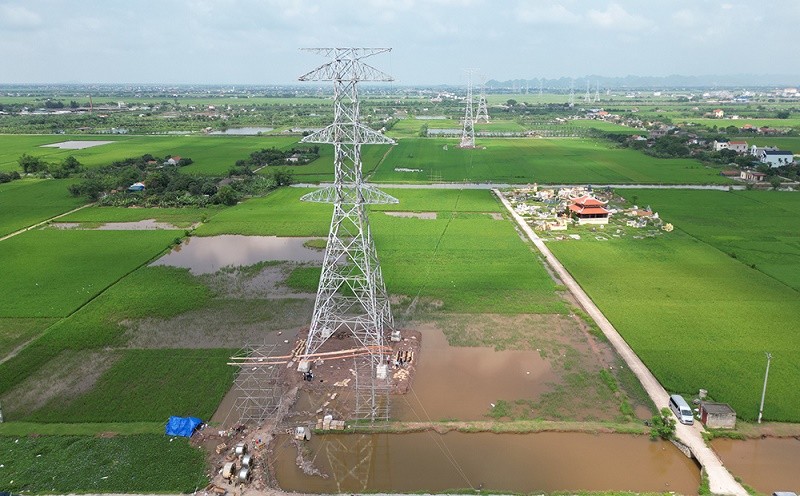

Dự án đường dây 500 kV NMNĐ Nam Định I - Thanh Hoá có 180 vị trí móng cột, 74 khoảng néo

Dự án đường dây 500 kV NMNĐ Nam Định I - Thanh Hoá có 180 vị trí móng cột, 74 khoảng néo

Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hoá có chiều dài khoảng 74,4 km, đi qua địa bàn 3 tỉnh là Nam Định, Ninh Bình, Thanh Hóa. Đây là một trong 4 dự án thành phần thuộc Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Theo chỉ đạo của Thủ tướng Chính phủ, toàn bộ tuyến đường dây phải hoàn thành đóng điện trong tháng 6/2024.

Dự án đường dây 500 kV NMNĐ Nam Định I - Thanh Hoá có 180 vị trị móng cột, 74 khoảng néo. Đến thời điểm này, dự án đã cơ bản hoàn thành công tác dựng cột và hiện đang hiệu chỉnh về mặt kỹ thuật. Song song với công tác dựng cột, các nhà thầu thi công cũng đã tổ chức treo sứ và chuyển bước sang kéo dây.

Ông Lưu Việt Tiến, Phó tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, Dự án đường dây 500 kV mạch 3 cung đoạn NMNĐ Nam Định I - Thanh Hóa có những điều kiện thuận lợi nhất định khi nhận được sự quan tâm chỉ đạo thường xuyên của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam và sự ủng hộ của chính quyền địa phương trong việc bàn giao mặt bằng sớm cho Dự án.

Ngoài ra, Dự án được khởi công sớm hơn các cung đoạn còn lại và các nhà thầu cung cấp cột thép đến công trường cũng sớm hơn. Vì vậy sau khi có đầy đủ vật tư thiết bị, EVNNPT đã chỉ đạo các nhà thầu tập trung nhân lực để tổ chức dựng cột, đến nay đã cơ bản hoàn thành dựng cột.

Đồng thời Dự án cũng đã hoàn thành căng dây 9 khoảng néo và đang triển khai kéo dây 19 khoảng néo.

“Thời gian thi công còn lại của Dự án không nhiều, trong khi đó khối lượng công việc còn lại rất lớn, EVNNPT đang đôn đốc các nhà thầu tập trung nguồn lực, tiếp tục thi công “3 ca, 4 kíp, 24/7” để quyết tâm hoàn thành Dự án sớm hơn mục tiêu chỉ đạo của Thủ tướng Chính phủ”, Phó tổng giám đốc EVNNPT Lưu Việt Tiến cho biết.
