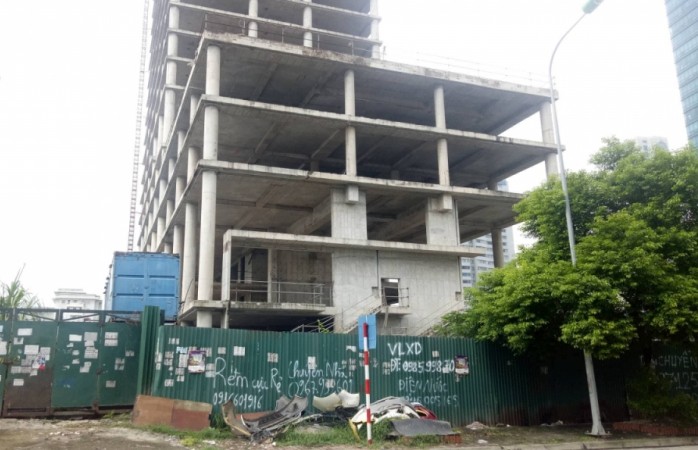

Chi phí xây dựng cơ bản dở dang nằm tại loạt dự án của Tổng công ty Công nghiệp Xi măng Việt Nam (Vicem) lên tới 881 tỷ đồng.

Chi phí xây dựng cơ bản dở dang nằm tại loạt dự án của Tổng công ty Công nghiệp Xi măng Việt Nam (Vicem) lên tới 881 tỷ đồng.

Điểm mặt những dự án đầu tư dang dở, “ngốn” hơn 881 tỷ đồng của Vicem

Tính đến 31/12/2018, chi phí đầu tư xây dựng cơ bản dở dang nằm tại loạt dự án của Tổng công ty Công nghiệp Xi măng Việt Nam (Vicem) lên tới 881 tỷ đồng.

Những dự án dang dở

Dự án Trung tâm Điều hành và Giao dịch Vicem, Dự án xây dựng Khu tổng hợp Vĩnh Tuy; Dự án Nhà máy Kết cấu bê tông - Vật liệu xây dựng không nung; chi phí khảo sát lập dự án khu cảng Đông Hồi…  là những dự án đang đầu tư dở dang của Vicem, có tổng chi phí đầu tư xây dựng dở dang lên tới vài trăm tỷ đồng.

Theo báo cáo tài chính riêng của Công ty mẹ - Vicem, tính đến cuối năm 2018, Vicem đang bị đọng khoản vốn 881 tỷ đồng tại một loạt dự án lớn đã từng một thời là kỳ vọng của doanh nghiệp xi măng này.

Trong đó, khoản vốn đầu tư dở dang nằm tại dự án Trung tâm Điều hành và Giao dịch Vicem lớn nhất, lên tới 771 tỷ đồng. Dự án xây dựng Khu tổng hợp Vĩnh Tuy cũng tiêu tốn 60 tỷ đồng, Nhà máy kết cấu bê tông-vật liệu xây dựng không nung 45 tỷ đồng.

Điểm mặt những dự án đầu tư dang dở, “ngốn” hơn 881 tỷ đồng của Vicem ảnh 1

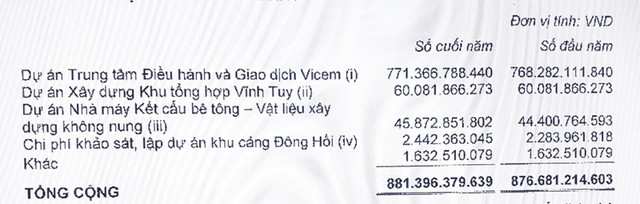

Chi phí xây dựng cơ bản dở dang của Vicem tại một số dự án.

Đáng lưu ý, hầu hết các dự án này đều có thời gian đầu tư trong giai đoạn 2010-2012. Riêng dự án Cảng Vicem Đông Hồi được thực hiện theo Quyết định đầu tư của Vicem vào 4/4/2016, có tổng vốn đầu tư 1.978 tỷ đồng.

Trong số các dự án kể trên, Dự án Trung tâm Điều hành và Giao dịch Vicem được triển khai theo Quyết định phê duyệt số 2208/QĐ-XMVN ngày 30/12/2011 của HĐTV Vicem và Giấy chứng nhận đầu tư số 01121000884 của UBND TP.Hà Nội cấp năm 2010 với tổng mức đầu tư dự kiến 2.744 tỷ đồng.

Ngày 10/3/2017, Văn phòng Chính phủ đã ban hành Văn bản số 2243/VPCP-CN đề nghị Bộ Xây dựng tiếp thu ý kiến của các Bộ ngành có liên quan để chỉ đạo việc chuyển nhượng dự án Trung tâm Điều hành và giao dịch Vicem của Tổng công ty. Theo ý kiến chỉ đạo của Bộ Xây dựng và UBND TP.Hà Nội, Tổng công ty đã gia hạn thời gian hoàn thành dự án tới ngày 31/12/2020.

Ngày 20/2/2019, Vicem lại có văn bản 272/Vic em-HDTV trình Bộ Xây dựng đề xuất phương án chuyển nhượng toàn bộ dự án với giá chuyển nhượng không thấp hơn chi phí đầu tư, đảm bảo thu hồi vốn nhà nước.

Riêng Dự án Cảng Vicem Đông Hồi, cuối năm 2018 HĐTV Tổng công ty đã có Quyết định 2146/QĐ-Vicem phê duyệt chấm dứt đầu tư vào tháng 6/2018, với giá trị quyết toán 2.680.806.045 VND. Đồng thời đề nghị Tổng giám đốc Vicem và người đại diện vốn Vicem tại Vicem Hoàng Mai có văn bản báo cáo UBND tỉnh Nghệ An chấp thuận cho Vicem Hoàng Mai tiếp tục thực hiện dự án.

Được biết, Vicem Hoàng Mai đang tiếp tục thực hiện các thủ tục chuyển nhượng Dự án này theo Nghị quyết đã được Đại hội đồng cổ đông thông qua.

Dự án Nhà máy kết cấu bê tông-Vật liệu xây dựng không nung được triển khai theo Quyết định của Ban lãnh đạo Vicem vào năm 2010 với tổng vốn đầu tư ước 819 tỷ đồng, nhưng đến tháng 2 năm nay, HĐTV Tổng công ty đã có quyết định dừng Dự án kể từ 30/6/2018 để chuyển nhượng Dự án cho Vicem Hoàng Mai tiếp tục đầu tư với giá chuyển nhượng không thấp hơn 59,8 tỷ đồng.

Đối với Dự án Khu tổng hợp Vĩnh Tuy có tổng mức đầu tư 6.500 tỷ đồng, và TP.Hà Nội đã phê duyệt Quy hoạch phân khu đô thị H2-4, tỷ lệ 1/2000.

Đầu năm nay, Vicem đã có văn bản gửi Bộ Xây dựng báo cáo và xin cho Vicem tiếp tục  quản lý sử dụng khu đất 122ha để đáp ứng hoạt động sản xuất kinh doanh của Tổng công ty như hiện trạng cũng như đảm bảo tiến độ cổ phần hóa Vicem.

Sau cổ phần hóa, căn cứ theo yêu cầu sản xuất kinh doanh, chiến lược phát triển, tái cấu trúc Vicem và quy hoạch của TP.Hà Nội, Vicem sẽ báo cáo cấp có thẩm quyền việc sử dụng đất trên theo đúng quy định.

Tin bài liên quan
