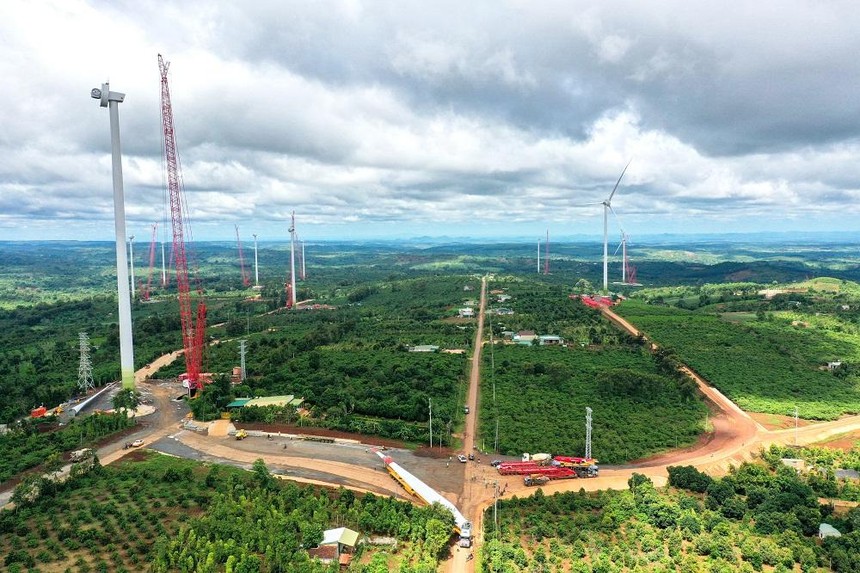

Dự án điện gió Ea Nam mới hoàn thành đạt khoảng 80% khối lượng công trình.

Dự án điện gió Ea Nam mới hoàn thành đạt khoảng 80% khối lượng công trình.

Đắk Lắk kiến nghị gia hạn thời gian cho các dự án điện gió

0:00 / 0:00
0:00
Tỉnh Đắk Lắk đề nghị Bộ Công thương trình Thủ tướng Chính phủ xem xét tháo gỡ khó khăn cho các dự án điện gió, khi các dự án này chậm tiến độ bởi dịch bệnh COVID-19.

UBND tỉnh Đắk Lắk mới đây đã có văn bản đề nghị Bộ Công thương trình Thủ tướng Chính phủ xem xét tháo gỡ khó khăn, vướng mắc cho các doanh nghiệp đầu tư điện gió tại địa bàn tỉnh, trong bối cảnh đại dịch COVID-19 đang diễn biến phức tạp, kéo dài.

Theo UBND tỉnh Đắk Lắk, trong năm 2020, tỉnh Đắk Lắk đã được Thủ tướng Chính phủ chấp thuận bổ sung danh mục các dự án điện gió vào Quy hoạch phát triển điện lực tại Văn bản số 795/TTg-CN ngày 25/6/2020, trong đó có 05 dự án, quy mô công suất 657MW; Bộ Công Thương phê duyệt Quy hoạch phát triển điện gió tỉnh Đắk Lắk giai đoạn đến năm 2020 có xét đến năm 2030 tại Quyết định số 234/QĐ-BCT ngày 18/01/2018, trong đó có 06 dự án, quy mô công suất 85MW.

UBND tỉnh Đắk Lắk đã cấp chủ trương đầu tư cho 08 dự án điện gió với quy mô công suất 685MW. Đến nay, Dự án điện gió Ea Nam có khối lượng hoàn thành đạt khoảng 80% công trình; 04 dự án điện gió tại huyện Krông Búk có khối lượng hoàn thành đạt khoảng 40-45% khối lượng công trình. Các Doanh nghiệp đầu tư dự án điện gió đã tích cực, khẩn trương tiến hành các thủ tục pháp lý theo quy định, triển khai thi công; chính quyền tỉnh Đắk Lắk cũng đã hỗ trợ, tạo điều kiện để đẩy nhanh tiến độ, nhằm đưa dự án vào vận hành thương mại trước trước ngày 01/11/2021.

Tuy nhiên, việc thi công các dự án điện gió gặp rất nhiều khó khăn, vướng mắc. Theo UBND tỉnh Đắk Lắk, do ảnh hưởng của Covid-19 trên phạm vi toàn thế giới nên tiến độ cung cấp tuabin gió bị chậm. Các địa phương thực hiện giãn cách xã hội theo Chỉ thị 16/CT-TT ngày 31/3/2020 của Thủ tướng Chính phủ nên việc vận chuyển thiết bị tuabin gió (hàng siêu trường, siêu trọng) gặp khó khăn; cán bộ, kỹ sư, chuyên gia nước ngoài phải thực hiện cách ly tập trung theo quy định, người lao động thi công trên công trình cũng hạn chế…

Ngoài ra, trình tự, thủ tục về đầu tư xây dựng một dự án lớn, trong đó có hạng mục trạm biến áp 500kV, đường dây 500kV đấu nối cần nhiều thời gian để hoàn thiện đầy đủ, các thủ tục về đầu tư xây dựng, giải phóng mặt bằng, triển khai thi công tốn nhiều thời gian.

Chính các khó khăn, vướng mắc trên, các Doanh nghiệp đầu tư điện gió trên địa bàn tỉnh Đăk Lăk kiến nghị cấp có thẩm quyền cho phép gia hạn thời gian áp dụng giá mua điện gió theo Quyết định 39/2018/QĐ-TTg của Thủ tướng Chính phủ đến ngày 01/11/2022. Vì vậy, UBND tỉnh Đắk Lắk đề nghị Bộ Công Thương trình Thủ tướng Chính phủ xem xét các ý kiến đề nghị nêu trên của các Doanh nghiệp, nhằm tháo gỡ khó khăn, vướng mắc cho các nhà đầu tư dự án điện gió trên địa bàn tỉnh.

Hiện trên địa bàn tỉnh Đắk Lắk có 47 dự án điện gió đăng ký đầu tư, với tổng công suất khoảng 10.000 MW. Nghị quyết của Ban Thường vụ Tỉnh ủy Đắk Lắk về phát triển năng lượng tái tạo đặt mục tiêu đến năm 2025 công suất vận hành thương mại các dự án điện gió toàn tỉnh sẽ đạt 1.000 MW.

Tin bài liên quan
