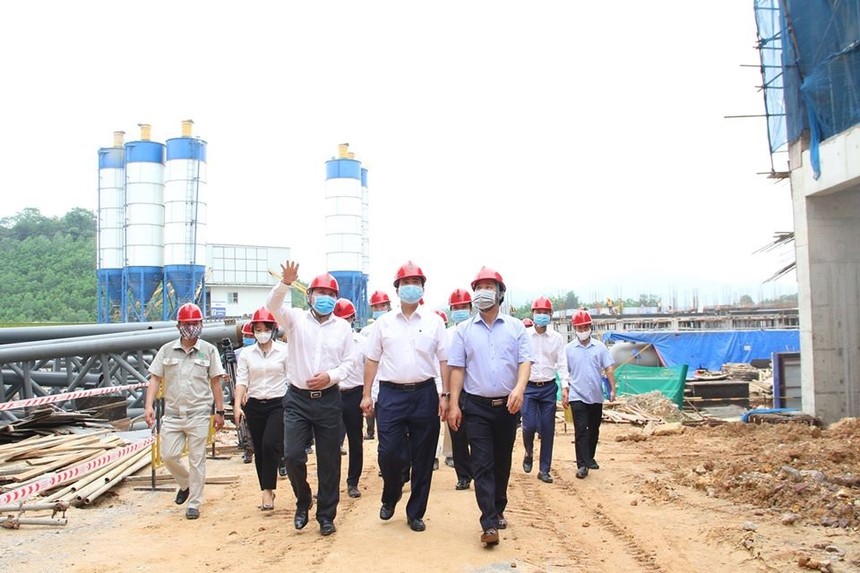

Chủ tịch UBND thành phố Hà Nội Nguyễn Đức Chung đã đi kiểm tra tiến độ đầu tư xây dựng nhà máy Điện rác tại Khu xử lý chất thải Nam Sơn, huyện Sóc Sơn sáng 7/5

Chủ tịch UBND thành phố Hà Nội Nguyễn Đức Chung đã đi kiểm tra tiến độ đầu tư xây dựng nhà máy Điện rác tại Khu xử lý chất thải Nam Sơn, huyện Sóc Sơn sáng 7/5

Chủ tịch Hà Nội muốn nhà máy Điện rác tại Nam Sơn phải vận hành trong năm nay

Với tổng mức đầu tư khoảng 7.000 tỷ đồng bằng 100% vốn nước ngoài, nhà máy Điện rác tại Khu xử lý chất thải Nam Sơn, huyện Sóc Sơn sẽ chạy thử vào tháng 11/2020 và đưa vào vận hành vào tháng 12/2020.

Sáng 7/5, Chủ tịch UBND thành phố Hà Nội Nguyễn Đức Chung đã đi kiểm tra tiến độ đầu tư xây dựng nhà máy Điện rác tại Khu xử lý chất thải Nam Sơn, huyện Sóc Sơn.

Với tổng mức đầu tư khoảng 7.000 tỷ đồng, dự án được thành phố chấp thuận chủ trương cuối năm 2017, do CTCP Môi trường năng lượng Thiên Ý là chủ đầu tư, Tổng thầu MCC (Trung Quốc) thực hiện.

Nhà máy có công suất xử lý 4.000 tấn rác/ngày, sử dụng công nghệ đốt rác bằng lò ghi cơ học của Bỉ. Dự kiến, lượng điện thu được từ nhà máy khoảng 75 MW điện/giờ.

Theo báo cáo của chủ đầu tư, dự án đã hoàn thành khoảng 45% khối lượng công việc. Hiện đơn vị đang thi công tường bao khu vực; sàn đổ rác nhà máy chính; bể rác số 1; bể rác số 2; sàn sau lò nhà máy chính; phòng tua bin hơi; nhà hành chính; tường bao phía Nam; trạm tăng áp; trạm xử lý nước thải; lắp đặt cẩu tháp số 1 và số 2; lắp đặt hệ thống lò đốt số 2 và số 3…

Tuy nhiên, do ảnh hưởng của dịch Covid-19, từ sau thời điểm Tết nguyên đán đến nay, nhiều cán bộ và công nhân kỹ thuật nước ngoài (ước tính khoảng 110 người) chưa thể sang Việt Nam để tiếp tục triển khai công việc.

Sở Xây dựng đã phối hợp với Công ty Thiên Ý thực hiện các giải pháp khắc phục như: thuê cán bộ và công nhân kỹ thuật người Việt Nam thay thế (số lượng ước tính khoảng 500 người).

Hiện nay số chuyên gia, cán bộ là người nước ngoài đang thực hiện cách ly theo đúng quy định, dự kiến trước 15/5/2020 sẽ hết thời hạn cách ly, có thể làm việc trở lại bình thường.

Bên cạnh đó, do hai cổ đông của Công ty Thiên ý đặt trụ sở tại Châu Âu, khu vực đang chịu ảnh hưởng bởi dịch Covid-19, ảnh hưởng đến tiến độ điều chỉnh chủ trương đầu tư để bổ sung hai hạng mục công trình (đường ống cấp nước thô, trạm bơm và đường điện 110 KV)...

Do đó, chủ đầu tư báo cáo khả năng tiến độ hoàn thành sẽ chậm từ 2-3 tháng so với kế hoạch đề ra.

Chủ tịch Hà Nội muốn nhà máy Điện rác tại Nam Sơn phải vận hành trong năm nay ảnh 1

 Nhà máy Điện rác tại Khu xử lý chất thải Nam Sơn, huyện Sóc Sơn có tổng mức đầu tư khoảng 7000 tỷ đồng

Đánh giá cao sự cố gắng của Chủ đầu tư trong thời gian qua để khắc phục khó khăn để đẩy nhanh tiến độ thi công nhà máy, Chủ tịch UBND thành phố Nguyễn Đức Chung cho rằng, công trình nhà máy đốt phát điện là một trong những công trình trọng điểm của thành phố, đây cũng là công trình thành phố kêu gọi 100% vốn đầu tư nước ngoài.

Trao đổi cụ thể về những vướng mắc chủ đầu tư nêu tại buổi làm việc, Chủ tịch UBND thành phố cho biết, để đẩy nhanh tiến độ dự án, song song với quá trình trình thành phố điều chỉnh chủ trương đầu tư, Chủ tịch UBND thành phố cho phép chủ đầu tư, các sở ngành đồng thời làm song song các thủ tục, rút ngắn thời gian thực hiện.

Chủ tịch UBND thành phố cũng lưu ý công ty, hằng tuần có báo cáo (tiến độ, khó khăn vướng mắc) để thành phố sớm tháo gỡ, tạo mọi điều kiện đưa dự án sớm đi vào hoạt động.

Bên cạnh đó, song song với việc đẩy nhanh thi công, chủ đầu tư cũng xây dựng dần kế hoạch nghiệm thu, cố gắng rút ngắn thời gian để tiến hành chạy thử vào tháng 11/2020, đưa vào vận hành vào tháng 12/2020.

Tin bài liên quan
