Theo báo cáo của Ban Chỉ đạo Quốc gia về Phát triển điện lực, dịch Covid-19 đang tiếp tục ảnh hưởng đến tình hình thực hiện các dự án lưới điện.
4 tháng đầu năm 2020, EVN đã hoàn thành đóng điện 25 công trình lưới điện 110-500kV, trong đó có 3 công trình 500kV, 03 công trình 220kV, 19 công trình 110kV, với tổng quy mô đường dây là 332km và dung lượng trạm biến áp là 1.770MVA.

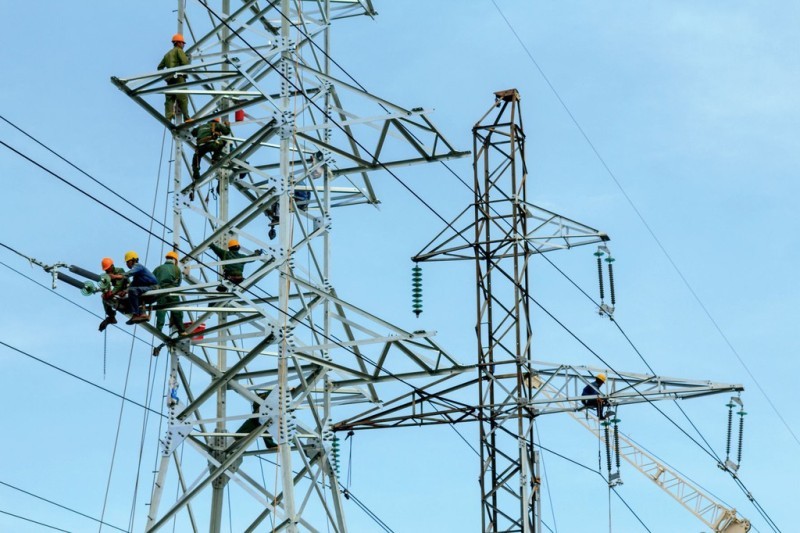

Do dịch Covid-19, tiến độ triển khai của nhiều dự án lưới điện của các tổng công ty thuộc EVN đang bị ảnh hưởng. Cụ thể, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) có 21 dự án bị ảnh hưởng, gồm 12 dự án đường dây, trạm biến áp 220kV - 500kV và 9 dự án cải tạo trạm biến áp.
Theo kế hoạch, có 3 dự án dự kiến đóng điện trong quý 1/2020, 6 dự án đóng điện trong quý 2/2020 và 2 dự án đóng điện trong quý 3/2020, nhưng do đại dịch diễn biến phức tạp, nên phải lùi thời gian hoàn thành.
Đối với các dự án có kế hoạch đóng điện trong quý 4/2020 và năm 2021 có 2 dự án phải hoàn thành, hiện EVNNPT đang theo sát diễn biến của tình hình dịch để chỉ đạo kịp thời các dự án này, không làm ảnh hưởng đến kế hoạch đóng điện đã đề ra.
Ngoài ra, một số dự án trọng điểm như đường dây 500kV (mạch 3) đã được EVN báo cáo Thủ tướng Chính phủ cho phép giãn tiến độ hoàn thành vào tháng 12/2020 thay vì tháng 6/2020, do một số gói thầu cung cấp vật tư thiết bị nhập khẩu được đánh giá có rủi ro cấp hàng chậm tiến độ.
Về các dự án lưới điện phân phối, Tổng công ty Điện lực TP Hà Nội có 7 dự án đường dây và trạm biến áp 110kV bị ảnh hưởng do có các gói thầu vật tư thiết bị nhập khẩu.
Tổng công ty Điện lực miền Bắc có 4 dự án bị ảnh hưởng, bao gồm: đường dây 110kV Vĩnh Yên - Phúc Yên, lắp máy biến áp T2 của trạm 110kV Yên Phong 2, nâng công suất máy biến áp T2 của trạm 110kV Cát Bi, lắp máy biến áp T2 của trạm 110kV Đồng Đăng.
Tổng công ty Điện lực TP.HCM có 10 gói thầu vật tư thiết bị nhập khẩu có thể chậm tiến độ giao hàng, làm ảnh hưởng đến tiến độ thực hiện các dự án đầu tư xây dựng và sản xuất, kinh doanh. Tổng công ty Điện lực miền Nam cũng có các công trình tại tỉnh Ninh Thuận, Bình Thuận, Phú Quốc (Kiên Giang) có thể chậm khoảng 2-3 tháng do các địa phương đang tập trung thực hiện chống dịch Covid-19.
Để giảm thiểu các ảnh hưởng của dịch bệnh đối với hoạt động sản xuất, kinh doanh và đầu tư xây dựng, hiện các đơn vị thuộc EVN đang tích cực, chủ động tìm các phương án kiểm soát, ứng phó để hạn chế tối đa sự ảnh hưởng của COVID-19 tới tiến độ thực hiện các dự án lưới điện truyền tải và phân phối.
Ban Chỉ đạo Quốc gia về phát triển Điện lực cũng đề nghị Văn phòng Chính phủ báo cáo Thủ tướng Chính phủ sớm ban hành cơ chế chính sách đặc thù các dự án điện cấp bách theo đề xuất của Bộ Công Thương tại văn bản 317/BCT-ĐL ngày 14 tháng 01 năm 2020. Sớm xem xét và ban hành chỉ thị tăng cường quản lý nhà nước về trách nhiệm của chính quyền địa phương trong công tác thực hiện bồi thường giải phóng mặt bằng đối với các dự án điện.
