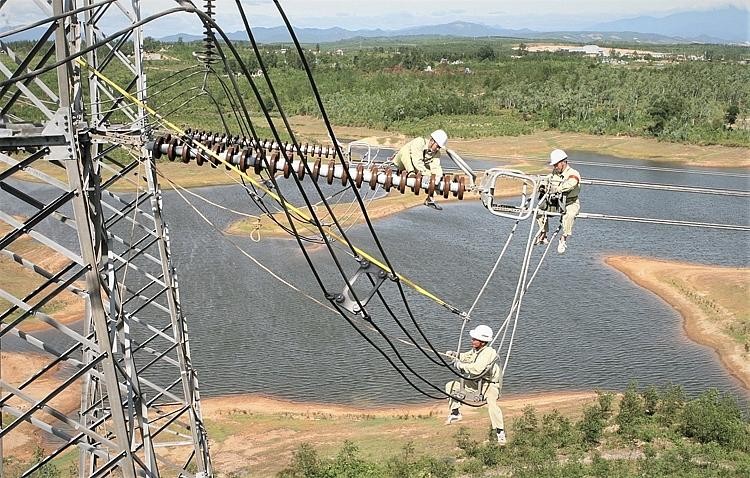

Ảnh minh họa.
Áp lực trước mùa mưa
Ông Bùi Công Cường, Phó giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) tỏ ra rất sốt ruột khi nói đến tiến độ giải phóng mặt bằng thi công mạch 3 đường dây 500 kV, đoạn Quảng Trạch - Dốc Sỏi qua địa bàn Quảng Nam.
“Miền Trung sắp vào mùa mưa. Vị trí móng trụ điện đặt tại khu vực núi cao, đường vận chuyển vật tư, thiết bị khó khăn và dễ bị sạt lở. Nếu gặp mưa lớn kéo dài, thì các hạng mục đang thi công dở dang bị cuốn trôi là khó tránh khỏi. Các đơn vị thi công đang rất cần mặt bằng”, ông Cường nói.
Đại diện CPMB cho biết, để đẩy nhanh tiến độ Dự án theo chỉ đạo của Thủ tướng Chính phủ, CPMB đã kiến nghị UBND tỉnh Quảng Nam chỉ đạo các huyện có đường dây đi qua hoàn tất thủ tục cưỡng chế thu hồi đất tại các vị trí móng chưa bàn giao mặt bằng trước ngày 15/7/2021, vận động những hộ dân chưa nhận tiền đền bù. Nhưng, hiện mới chỉ có mặt bằng đi qua huyện Đại Lộc (28 km) hoàn tất để đơn vị thi công thực hiện kéo dây.
Theo chỉ đạo của Chính phủ, Dự án Đường dây 500 kV mạch 3 phải bàn giao mặt bằng móng trước 30/4/2021; bàn giao xong mặt bằng hành lang tuyến trước 15/5/2021. Song đến nay, Quảng Nam mới bàn giao 198/261 vị trí móng cột, 209/262 khoảng cột; còn 63 vị trí móng, 45 khoảng cột chưa thể bàn giao.
Tình trạng tương tự cũng xảy ra tại Hà Tĩnh. Tại Công điện số 393/CĐ-TTg, ngày 29/3/2021, Thủ tướng Chính phủ yêu cầu UBND tỉnh Hà Tĩnh phải bàn giao mặt bằng đường dây 500 kV mạch 3, đoạn Vũng Áng - Quảng Trạch trước ngày 15/5/2021. Tuy nhiên, đến nay, tuyến đi qua địa bàn thị xã Kỳ Anh vẫn còn gần chục vị trí móng chưa bàn giao mặt bằng.
Lên phương án cưỡng chế, bảo vệ thi công
Trước yêu cầu cấp bách về tiến độ Dự án Đường dây 500 kV mạch 3, trong các tháng 6 và 7/2021, lãnh đạo CPMB đã làm việc với UBND tỉnh Quảng Nam, Hà Tĩnh và các sở, ngành địa phương, lực lượng liên quan nhằm tìm giải pháp tháo gỡ vướng mắc nhằm đẩy nhanh tiến độ.
Tại Quảng Nam, theo CPMB, chế độ, chính sách bồi thường giải phóng mặt bằng cho các hộ dân đã được tính đúng, tính đủ theo quy định, nhưng các hộ dân vẫn chưa đồng ý vì cho rằng giá bồi thường còn thấp. Vì vậy, CPMB đề xuất UBND tỉnh chỉ đạo các địa phương có đường dây đi qua hoàn tất thủ tục để cưỡng chế thu hồi đất tại những vị trí móng chưa bàn giao mặt bằng trong tháng 7/2021. Đồng thời, tăng cường vận động các hộ dân nhận tiền bồi thường, bàn giao mặt bằng. Sau khi thực hiện đầy đủ quy định về bồi thường giải phóng mặt bằng, nếu các hộ dân vẫn cương quyết ngăn cản kéo dây, UBND các huyện cần hỗ trợ lực lượng bảo vệ thi công.
Ông Hồ Quang Bửu, Phó chủ tịch UBND tỉnh Quảng Nam cho biết, tỉnh đã chỉ đạo các địa phương tập trung nhân lực phối hợp với CPMB vận động, tuyên truyền các hộ dân chấp hành chủ trương, chính sách trong bồi thường giải phóng mặt bằng.
“Tỉnh đã chốt mốc cuối cùng là đến ngày 15/8/2021 phải hoàn thành phần hành lang tuyến. Đối với các hộ không nhận tiền bồi thường, UBND tỉnh giao địa phương có đường dây đi qua hoàn tất thủ tục để cưỡng chế thu hồi đất tại các vị trí móng chưa bàn giao mặt bằng. Tuy nhiên, ưu tiên hàng đầu là phải chú trọng công tác tuyên truyền, tạo sự đồng thuận và chia sẻ của từng hộ dân bị ảnh hưởng để Dự án Đường dây 500 kV, đoạn Quảng Trạch - Dốc Sỏi sớm đi vào vận hành”, ông Bửu nói.
Còn tại Hà Tĩnh, theo ông Nguyễn Hồng Lĩnh, Phó chủ tịch thường trực UBND tỉnh Hà Tĩnh, tỉnh cũng đã yêu cầu Sở Tài nguyên và Môi trường cùng tổ công tác phối hợp kiểm tra, hướng dẫn UBND thị xã Kỳ Anh (địa phương duy nhất còn vướng mặt bằng) giải quyết các vướng mắc về chính sách hỗ trợ trong quá trình thực hiện Dự án; tập trung tuyên truyền, vận động các hộ dân đồng tình chủ trương, có phương án triển khai theo quy định pháp luật.
“Ngoài sự hỗ trợ của tỉnh, thị xã Kỳ Anh cần vào cuộc với tinh thần cao nhất, nhận định đúng tình hình, xử lý hiệu quả, sớm bàn giao mặt bằng, đẩy nhanh tiến độ Dự án...”, ông Lĩnh nhấn mạnh.
